Kontraktor
up. Div Sipil Arsitektur dan ME
Dengan hormat,
Pada area tersebut diatas perhatikan hal-hal berikut :

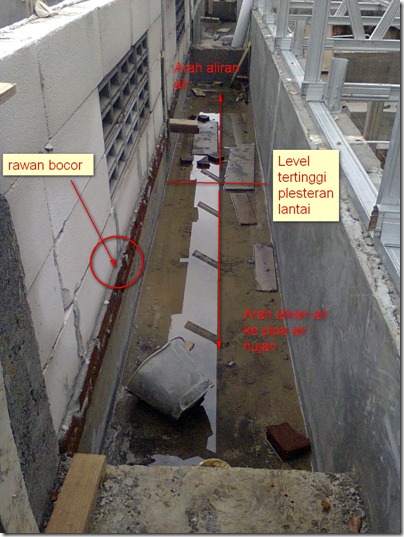

- Daerah tersebut adalah penampung curah hujan yang disalurkan melalui pipa kebawah diteruskan melalui shaft diatas plafon ruang-ruang penting dari kantor Survey Meter, sehingga ketelitian dan kecermatan dalam mengantispasi resiko bocor baik dari tampias maupun dari pemipaan yang tidak kedap dan lancara harus benar-benar menjadi perhatian utama.
- Untuk itu pastikan bahwa, pada modul satu area talang beton level permukaan lantainya tertinggi ada pada bagian tengah yang dibuat miring/slope kearah pipa air hujan (arah Barat dan TImur) untuk menghindari genangan air.
- Karena ini musim hujan, luangkan waktu untuk mencek berapa besar debit air yang tercurah dalam kondisi hujan lebat terhadap daya tampung talang beton tersebut dan kelancaran penyalurannya melalui pipi air hujan yang sudah terpasang.
- Pastikan waterproofing area tersebut dilakukan terakhir kali setelah semua pekerjaan yang beresiko merusak permukaan waterproofing sudah sangat berkurang.
- Kemudian pada dinding yang terpasang ventilasi dari rooster, pastikan celah antara rooster benar-benar tertutup rapat oleh spesi yang benar. Dan bila ada tatakan pasangan bata dibawahnya harus benar-benar terplester dengan adukan kedap air.
- Kayu-kayu bekas steger harus benar-benar dibersihkan dan lubang bekasnya pastikan tertutup kedap air.
Perencana/Pengawas
Guntur Saroso
