Kontraktor
up. Div Sipil dan Shop Drawing
Dengan hormat,
Sehubungan dengan pekerjaan tersebut kami sampaikan beberapa hal yang perlu diperhatikan perihal Septick Tank.
- Pada saat asistensi dengan kami Div Shop Drawing dan ME menyepakati bahwa, bak SPT diletakkan sejauh mungkin dari area droping atau entrance belakang, karena area tersebut merupakan akses kedua selain akses di pintu utama.

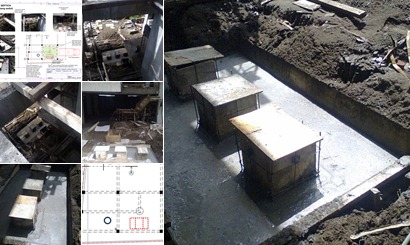

- Terkait dengan hal tersebut maka bak kontrol pun harus dibuat sejauh mungkin kearah selatan (pinggir), sehingga tutup bak kontrol tersebut tidak berada diarea droping. Untuk itu hari ini kami hentikan pengecoran bak kontrol untuk diganti dengan lubang pipa 4” yang dibungkus cor, cukup untuk jalan masuk selang sedot Mobil Tinja saja. Penjelasan mengenai hal tersebut, periksa ilustrasi terlampir.
- Kemudian kami juga dapati dibagian dalam sekat Septick Tank lubang penghubungnya berada dilevel 20 cm dari dasar. Hal ini harus dirubah karena lubang tersebut harus berada didasar bak. Untuk itu sebelum penutupan bak kontrol dengan beton cor, kami minta lubang sekatan dinding SPT tersebut dikoreksi dahulu.
Perencana/Pengawas
Guntur Saroso
Related Post:
16. XVI. Air Bersih dan Sanitasi
- 140. Minggu, 18-12-2011 : Skylight dan Ventilasi R Direksi dan Staff Ahli Bagian Atas
- 140. Minggu, 18-12-2011 : Pipa Air Hujan Di Atas Ruang Direksi dan Staff Ahli
- 135. Selasa, 13-12-2011 : Rencana Titik Air Area Pantry dan Tempat Wudhu
- 133. Minggu, 11-12-2011 : Pekerjaan Di Lantai 2
- 133. Minggu, 11-12-2011 : Plafon Lantai 1
- 133. Minggu, 11-12-2011 : Septick Tank
- 130. Kamis, 8-12-2011 : Penggalian Lobang Septick Tank
- 130. Kamis, 8-12-2011 : Bak Penguras Kolam Hydrant
- 129. Rabu, 7-12-2011 : Penggalian Jalur PAM
- 122. Rabu, 30-11-2011 : Bak Penampungan Air Hujan
- 114. Selasa, 22/11/2011 : Shop Drawing ME Terkait
- 107. Selasa, 15/11/2011 : Pekerjaan Basement
- 099. Senin, 07/11/2011 : Urgensi Penutupan Celah Resapan Basement
- 099. Senin, 07/11/2011 : Urgensi Penerangan Basement
- 098. Minggu, 06/11/2011 : Pekerjaan Basement dan Bekisting Atap Beton
- 097. Sabtu, 05/11/2011 : Pekerjaan Basement dan Bekisting Atap Beton
- 096. Jumat, 04/11/2011 : Pekerjaan Basement dan Bekisting Atap Beton
- 095. Kamis, 03/11/2011 : Pekerjaan Basement dan Bekisting Atap Beton
- 094. Rabu, 02/11/2011 : Pekerjaan Basement dan Bekisting Atap Beton
- 093. Selasa, 01/11/2011 : Pekerjaan Basement dan Lt.2
- 092. Senin, 31/10/2011 : Pekerjaan Basement dan Lt.2
- 091. Minggu, 30/10/2011 : Bongkar Bekisting Kolom Lt.2 dan Lanjut Pek. Area Basement
- 089. Jum’at, 28/10/2011 : Pekerjaan Area Basement
- 088. Kamis, 27/10/2011 : Progress Pas Bus Beton Resapan Air Bawah Basement
